Plan anual: 12 meses
El primer año del proyecto piloto no debería consistir en una plantación masiva de árboles. Se trata de un año de preparación técnica: comprender el viento y el agua, detener la arena, recolectar humedad, cultivar el suelo, desarrollar el material de plantación y solo entonces expandir la capa viva.

lógica de primer año
Primero el medio ambiente, luego las plantas.
Si se plantan árboles directamente en un desierto costero abierto, el ecosistema perderá agua, suelo y algunas plantas. Por lo tanto, el primer año se estructura en la siguiente secuencia: exploración → protección → microrrelieve → agua → suelo → vivero → plantación → ajuste.

Meses 1-2: Piloto costero, marcación de 1 km, pruebas de suelo, agua, niebla y futuras zonas de aterrizaje.

Meses 1-2: La dinámica costera y los datos costeros ayudan a posicionar correctamente al piloto.

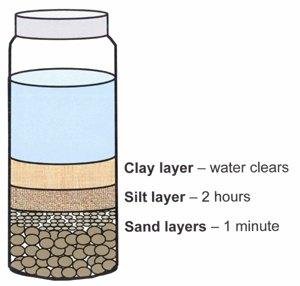

Meses 1-2: Un análisis sencillo del suelo muestra la proporción de arena, limo, arcilla y materia orgánica.
Calendario laboral
| Período | La tarea principal | ¿Qué hacer? | Resultado |
|---|---|---|---|
| Meses 1-2 | Reconocimiento y marcaje | Divida el kilómetro piloto en zonas, mida el viento, compruebe el tipo de suelo, la arcilla, la salinidad y las futuras zonas de captación de agua. | Aparece un mapa del sitio y una lógica de trabajo clara. |

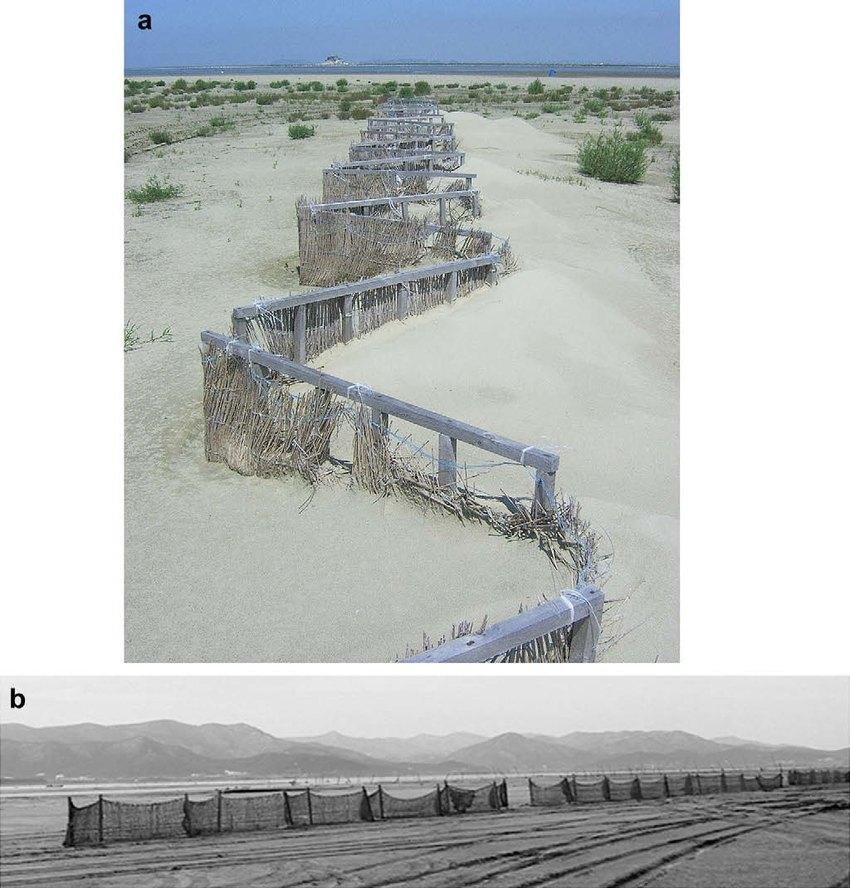

| Meses 2-4 | Protección contra el viento y la arena. | Coloque las primeras barreras cortavientos, redes, paja o plantas en la dirección del traslado de arena. | El viento amaina y la arena comienza a acumularse. |

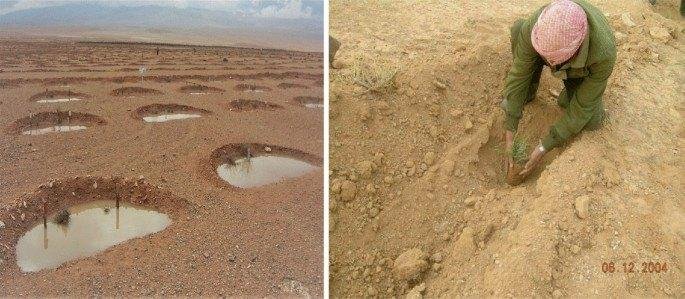

| Meses 3-6 | Microrrelieve | Construye medias lunas, fosos zai, trincheras de contorno, círculos de piedra y terraplenes bajos. | La lluvia, la niebla y el agua de riego no se escurren inmediatamente. |
| Meses 4-7 | Sistema de agua | Tanques de arranque, líneas de goteo, prueba de la red de nebulización y pequeño sistema de desalinización solar. | Hay agua básica para la tierra, las plántulas y las plantas jóvenes. |
| Meses 5-9 | Suelo y materia orgánica | Agregue compost, algas marinas, hierba seca, mantillo, biocrust y aditivos microbiológicos. | La arena comienza a actuar como futuro suelo. |
| Meses 6-10 | Invernaderos y plántulas | Instalar invernaderos semienterrados, zonas de germinación, crecimiento y endurecimiento. | Aparece un flujo constante de material de plantación adaptado. |
| Meses 7-12 | Plantación por niveles | Primero las gramíneas, luego los arbustos y, finalmente, los árboles más resistentes en microzonas protegidas. | Se forman los primeros núcleos vivos del corredor. |
| Meses 10-12 | Ajuste del sistema | Refuerce las zonas débiles, añada mantillo, redistribuya el agua, vuelva a plantar y perfeccione el plan para el segundo año. | El piloto pasa de un experimento a un modelo controlado. |
Protección, agua y suelo

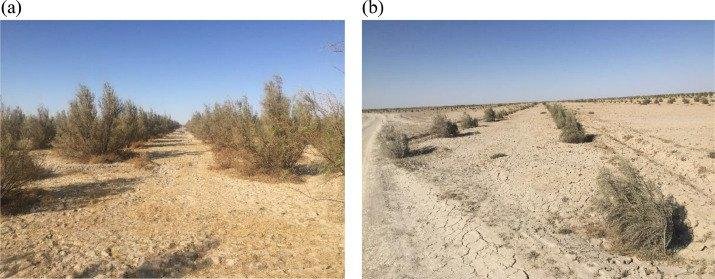

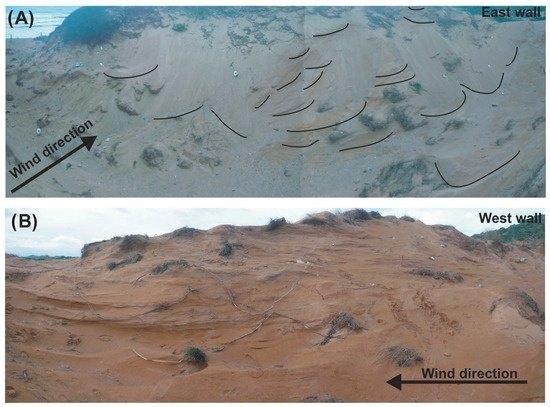

Meses 2-4: Los cortavientos y las barreras bajas reducen la velocidad del viento y el transporte de arena.

Meses 2-4: las franjas de protección actúan como el primer contorno del futuro corredor verde.

Meses 4-7: Los nebulizadores prueban cuánta humedad se puede recuperar de la niebla marina.

Meses 3-6: Las curvas de nivel y los diques ralentizan la escorrentía y reducen la erosión.

Meses 3-6: Los elementos de la cuenca hidrográfica vinculan el microrrelieve, el suelo y las plantas.

Meses 4-7: La desalinización solar a pequeña escala proporciona la base tecnológica para un suministro de agua sostenible.

Meses 4-7: La energía solar reduce la dependencia del sistema de agua de la infraestructura externa.

Meses 5-9: La biocostras y la materia orgánica transforman la arena en una superficie viva capaz de retener la humedad.
Material de vivero y plantación

Meses 6-10: Un invernadero semienterrado reduce el sobrecalentamiento y protege las plántulas.

Meses 6-10: Las bandejas de semillero permiten cultivar muchas plantas resistentes en pequeñas cantidades.

Meses 7-12: El vivero a la sombra ayuda a aclimatar las plantas antes de plantarlas en el campo.
Reglas que no se pueden romper
| Regla | ¿Por qué es importante? |
|---|---|
| No empieces con los árboles | Sin protección contra el viento, agua y suelo, incluso las especies adecuadas perderán su vigor. |
| No aplane la zona | Se necesita microrrelieve para recoger agua, sedimentar la materia orgánica y proteger las raíces. |
| No confíes únicamente en el riego. | El agua se escurre rápidamente de la arena sin mantillo, biocostras ni materia orgánica. |
| No mezcle todas las zonas | La orilla del océano, la barrera de arena, la capa de suelo y la zona agrícola requieren una lógica diferente. |
| Mide los resultados cada mes. | Se necesita un piloto no solo para el aterrizaje, sino también para obtener un modelo a escala controlado. |
Resumen del primer año
Tras 12 meses, un proyecto piloto exitoso no solo debería contar con plantas individuales, sino también con una base sólida: reducción del viento, retención de agua, los primeros parches de tierra viva, invernaderos protegidos, zonas de plantación bien definidas y un plan de expansión para la próxima temporada.
